رؤى / تخطيط المرافق

كيفية تخطيط FEC أو حديقة أطفال: الموقع ومناطق الأعمار ومزيج المنتجات وجدول الافتتاح

خطط لمركز ترفيه عائلي أو حديقة أطفال انطلاقا من ظروف الموقع والزوار المستهدفين ومناطق الأعمار ومزيج المنتجات والتشغيل والمسؤوليات وجدول الافتتاح.

ما الأهم

يبدأ تخطيط مشروع FEC أو حديقة أطفال من نموذج العمل ورحلة الزائر، وليس من قائمة معدات فقط. يجب على فريق التخطيط ربط السوق المستهدف والموقع والفئات العمرية ومسارات الحركة والطاقة الاستيعابية والإشراف ومزيج الألعاب ومساحات الدعم والمتطلبات المحلية والميزانية وجدول الافتتاح. وتشرح الخطة الناجحة سبب وجود كل منطقة، ومن تخدم، وكيف يتحرك الزوار، وما الذي يجب على العميل وفريق المشروع إنجازه قبل الافتتاح.

إطار تخطيط FEC من تسع خطوات

المرحلة 1 · تحديد الفرصة

01

حدد مفهوم المكان والزائر المستهدف

وضّح ما إذا كان المشروع مركز ترفيه عائلي FEC، أو وجهة لعب مخصصة للأطفال، أو مركز ترفيه نشط، أو عنصر جذب داخل مركز تجاري، أو مرفقا ترفيهيا ضمن منتجع. حدّد شرائح الزوار الأساسية، وغرض الزيارة المعتاد، والنطاق العمري، وتركيبة العائلات، والسبب الذي يدفع الزوار للعودة. قد يجمع FEC بين اللعب والألعاب الحركية والألعاب التفاعلية والحفلات والطعام والتجارب الاجتماعية. وقد تركز حديقة الأطفال بدرجة أكبر على اللعب العائلي المقسم حسب الأعمار. لا تكون هذه المسميات مفيدة إلا عندما يكون مفهوم التشغيل خلفها واضحا.

02

قيّم الموقع كمساحة تجارية

راجع نطاق الجمهور المستهدف، ونوع المبنى، والمستأجرين المحيطين، والمساحة القابلة للاستخدام، والارتفاع الصافي، وشبكة الأعمدة، والمداخل، والمخارج، والحركة الرأسية، ومستوى الرؤية، والخدمات، وقيود البناء المحلية. ميّز بين موقع محتمل وموقع موقّع وقابل للتنفيذ؛ فالمخطط المستخدم للتفاوض على عقد الإيجار يحمل درجة أعلى من عدم اليقين مقارنة بمشروع مؤكد.

03

صمم رحلة العائلة ومناطق الأعمار

ارسم مسار الوصول والاستقبال والتخزين وانتظار الأهل ومناطق الأطفال الصغار ولعب الأطفال والمناطق النشطة واستخدام الحفلات ودورات المياه والمأكولات والمشروبات والخروج. يحتاج الأطفال الأصغر سنا إلى فصل أوضح وإمكانية رؤية أفضل من الأهل. أما الأطفال الأكبر سنا والمراهقون فقد يحتاجون إلى التحدي والمنافسة والتفاعل الاجتماعي. ولا ينبغي أن يؤدي تقسيم الأعمار إلى مناطق معزولة؛ يجب أن تسمح الخطة للعائلات التي تضم أطفالا من أعمار مختلفة بالتنقل والإشراف من دون تعارض غير ضروري.

المرحلة 2 · إعداد مخطط قابل للتنفيذ للموقع

04

صمّم مزيج المنتجات حول المفهوم

يجب أن يدعم كل عنصر فئة زوار مستهدفة أو هدفا تشغيليا واضحا. فزيادة عدد أنواع المنتجات لا تعني تلقائيا إنشاء مكان أفضل.

05

خطط للطاقة الاستيعابية وخطوط الرؤية والصفوف ومسارات الحركة

الطاقة الاستيعابية نظام متكامل. فهي تعتمد على معدل استيعاب الألعاب ومسارات الحركة ومدة بقاء الزائر ومناطق الانتظار ومساحات الأهل ونقاط الدخول ومواقع الموظفين ومسارات الإخلاء. ويجب أن تحدد الخطة أين يمكن أن يحدث الازدحام وكيف يستطيع الفريق رؤية المناطق الرئيسية والوصول إليها.

06

أدرج المساحات التي تدعم التشغيل

يمكن للاستقبال أو نماذج الإعفاء أو التذاكر، والأحذية والتخزين، وغرف الحفلات، ومناطق الموظفين، وممرات الصيانة، والتنظيف، والإسعاف الأولي، والمأكولات والمشروبات، ومقاعد الأهل أن تؤثر بقوة في تجربة الضيف. ولا ينبغي التعامل مع هذه المساحات كبقايا بعد وضع المعدات.

07

نسّق السلامة والموافقات المحلية مبكرا

تشمل حزمة المعدات والمبنى والهيكل وأنظمة الحريق والأعمال الميكانيكية والكهربائية والسباكة وإمكانية الوصول والتصاريح والفحوصات والتشغيل أطرافا مختلفة. تختلف المتطلبات المحلية من سوق إلى آخر، لذلك يجب تحديد مسار الموافقات والجهات المهنية المسؤولة مبكرا بدلا من افتراض أن شهادة منتج واحدة تكفي لإغلاق ملف المكان بالكامل.

أمثلة على مزيج المنتجات

قد تشمل المكونات:

  • الملاعب الداخلية للعب اللين متعدد المستويات والطاقة العائلية
  • منطقة حسية للأطفال الصغار
  • Mini Town للعب الأدوار
  • Trampoline Park للعب الحركي
  • Adventure Park Solutions للتحدي والحركة
  • الألعاب التفاعلية والرياضات التفاعلية للمنافسة وتكرار اللعب
  • الحفلات والمأكولات والمشروبات والجلوس والتخزين والتشغيل ومساحات الموظفين

المرحلة 3 · الاستعداد للافتتاح والنمو

08

ضع جدولاً زمنياً واقعياً للافتتاح

رتّب مراحل المشروع بدءاً من الموجز ودراسة الجدوى، مروراً بالتصميم والموافقات والتصنيع وجاهزية الموقع والتركيب والفحص وإعداد الموظفين، وصولاً إلى الافتتاح.

09

خطط لما سيفتتح الآن وما يمكن توسيعه لاحقاً

افصل تجربة الافتتاح الأساسية عن التحسينات الاختيارية والتوسع المستقبلي. يمكن للتنفيذ المرحلي حماية الميزانية، لكن ذلك ينجح فقط عندما تدعم مسارات الحركة والخدمات وواجهات المنتجات والرؤية طويلة المدى هذا القرار.

استكشف حلول حدائق الأطفال لفهم نطاق الحل، واستوديو تصميم Funlandia لتخطيط المشروع، وقسم المشاريع للاطلاع على مراجع لمواقع مكتملة.

الجدول الزمني للافتتاح

تسلسل عملي يمكن أن يكون:

1
موجز المشروع ومعلومات الموقع
2
الجدوى والمفهوم
3
مزيج المنتجات وتطوير التصميم
4
النطاق والعرض والموافقات
5
التصنيع والبناء المحلي
6
اللوجستيات وجاهزية الموقع
7
التركيب والتصحيحات
8
التفتيش وتجهيز الموظفين والافتتاح

قد تتداخل عدة مسارات عمل، لكن قرارات الموقع المتأخرة يمكن أن تؤثر في كل مرحلة لاحقة.

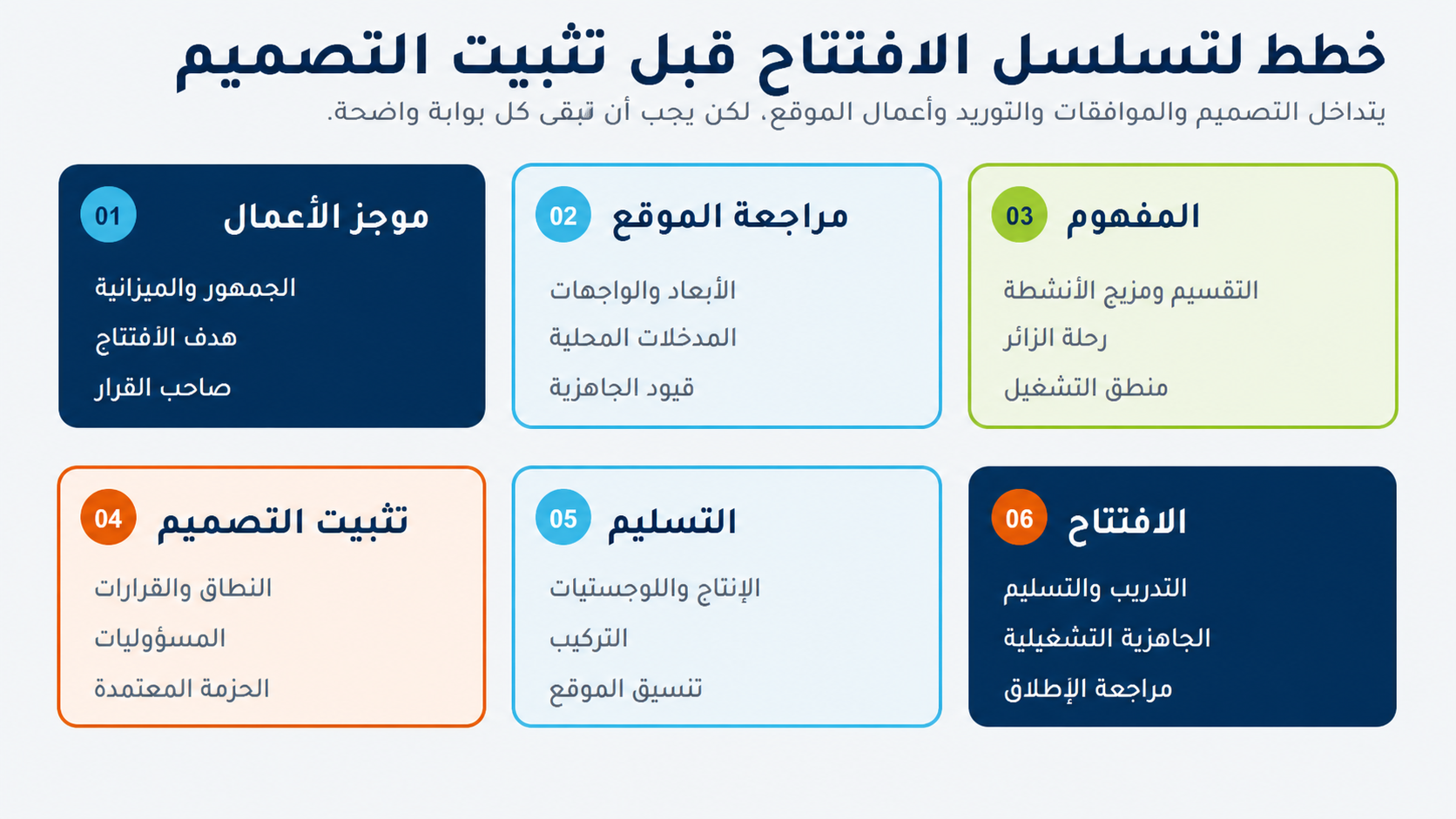

رسم معلوماتي عربي يوضح تسلسل الافتتاح من موجز الأعمال ومراجعة الموقع إلى التسليم والافتتاح.

قائمة بدء المشروع

الأسئلة الشائعة

الملاعب الداخلية هو فئة منتج أو عنصر جذب. أما FEC فهو مفهوم أوسع للمكان، وقد يجمع بين اللعب الداخلي والألعاب النشطة والألعاب التفاعلية والحفلات والمأكولات ووظائف ترفيه عائلي أخرى.

ابدأ بالزوار المستهدفين وتموضع المكان والمساحة والارتفاع والطاقة الاستيعابية ونموذج التشغيل والميزانية والظروف المحلية. اختر كل منتج لأنه يدعم هذه الخطة.

ربما، لكن الجدوى تعتمد على الإيجار والمنافسة المحلية والمستخدمين المستهدفين وكثافة المنتجات والمساحات الداعمة والتسعير ومنطق التشغيل. لا ينبغي الحكم على الموقع الصغير بالمساحة وحدها.

في أقرب وقت يلزم لفهم متطلبات المبنى والهيكل والحريق وإمكانية الوصول والأعمال الميكانيكية والكهربائية والسباكة والتصاريح والجهات الرسمية. التنسيق المبكر يقلل إعادة التصميم لاحقا.

قدّم مخطط الموقع أو الأبعاد، والارتفاع، وصور الموقع، والموقع الجغرافي، وحالة الموقع، والزوار المستهدفين، والألعاب المفضلة، ونطاق الميزانية، وتاريخ الافتتاح المستهدف، وهدف مرحلة التصميم الأولى.

خطط للمكان كمنظومة واحدة مترابطة

هل تخطط لإنشاء FEC أو حديقة أطفال جديدة؟ تواصل مع Funlandia لمناقشة الموقع والزوار المستهدفين ومزيج المنتجات ومسار التصميم والخطوة التالية.
