Vea cómo un proyecto comercial de entretenimiento interior avanza desde el planteamiento y el plano hasta el diseño, la fabricación, la entrega, el apoyo a la instalación y la preparación para la apertura.
Un proyecto integral de entretenimiento interior es una promesa de que un único proveedor realice todas las tareas locales. Es un proceso de entrega coordinado con etapas, datos de entrada, entregables, decisiones y límites de responsabilidad definidos. Un proceso sólido conecta el planteamiento del proyecto, la revisión del sitio, la planificación del concepto y del producto, la coordinación técnica, el alcance y el presupuesto, la fabricación, la logística, el apoyo a la instalación, la documentación y la preparación de apertura, manteniendo debidamente implicados a arquitectos, ingenieros, contratistas, inspectores y autoridades locales.
Cada etapa tiene un hito definido de decisión y responsabilidad. Varios flujos de trabajo pueden solaparse, pero los datos sin resolver deben seguir visibles en lugar de trasladarse sin control.
El planteamiento debe definir el concepto del recinto, los clientes objetivo, la ubicación del proyecto, el estado del sitio, la superficie y altura, los productos deseados, el rango de presupuesto, la fecha de apertura objetivo y los responsables de decisión. También debe aclarar si la necesidad inmediata es viabilidad, apoyo para el alquiler, presentación a inversores, diseño detallado o un paquete de suministro ejecutable.
El equipo revisa las dimensiones, las columnas, los accesos, las salidas, los usos vecinos, las instalaciones del edificio, la circulación y la información técnica disponible. Los datos faltantes se registran pronto. Los profesionales locales confirman los requisitos de edificación, estructura, incendios, accesibilidad, MEP, permisos y autoridades.
El concepto conecta el posicionamiento de marca, el recorrido del visitante, las zonas por edad, la capacidad, la supervisión y la combinación de atracciones. Según el recinto, puede combinar parque infantil cubierto, parque de camas elásticas, soluciones para parques de aventuras, atracciones interactivas, juego para niños pequeños y zonas de apoyo.
Las decisiones de concepto se desarrollan en el paquete de planos y equipamiento acordado. Las interfaces clave, los datos del proveedor, los parámetros de producto, las condiciones del sitio y los límites de responsabilidad deben quedar definidos antes de fabricar. Las páginas Estudio de diseño Funlandia y Diseño basado en el producto explican dos rutas de diseño diferentes.
La propuesta debe identificar inclusiones, exclusiones, trabajos a cargo del cliente, servicios profesionales locales, responsabilidades de transporte, alcance de instalación, documentos, supuestos de calendario y reglas de revisión. Los cambios aprobados deben registrarse en lugar de gestionarse mediante mensajes informales.
La información aprobada debe mantenerse coherente en planos, producción, inspección, embalaje, manuales, etiquetas e información de instalación. Cuando corresponda, los registros de materiales y componentes deben poder rastrearse hasta el producto suministrado. Las comprobaciones internas antes del envío reducen correcciones evitables en el sitio.
La planificación del envío y la preparación del sitio se realizan en paralelo. El cliente y el equipo local confirman accesos, descarga, almacenamiento, mano de obra local, herramientas, electricidad, iluminación, sistemas contra incendios, suelos, obra estructural y de edificación, y el calendario de instalación.
La instalación sigue el paquete aprobado y registra los cambios. Antes de la inspección formal o la apertura, el equipo verifica la finalización visible, los accesos, el acolchado y la protección, las etiquetas, los manuales, la información operativa, los trabajos pendientes y los requisitos locales de inspección. Las incidencias se cierran mediante un proceso documentado de corrección.

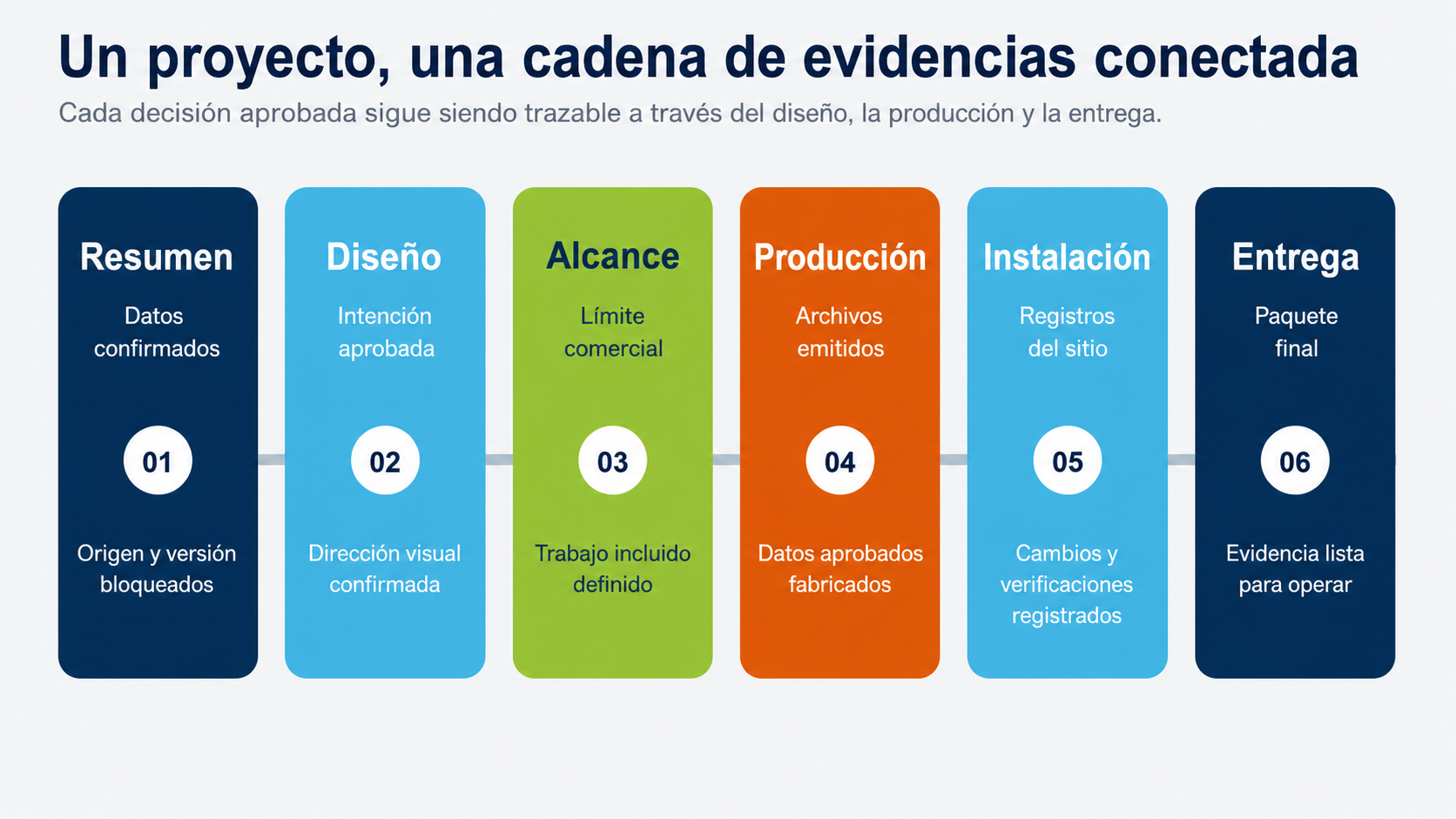

La misma información de proyecto aprobada debe mantenerse conectada desde el plano y el concepto hasta la producción, la instalación, la documentación y el recinto terminado.
| Área de trabajo | Funlandia / proveedor | Cliente | Profesionales / autoridades locales |
|---|---|---|---|
| Planteamiento del proyecto | Orientar los datos y aclarar el alcance | Aportar decisiones comerciales y del sitio | Asesorar sobre restricciones locales |
| Paquete de producto/diseño | Desarrollar el concepto y la información de producto acordados | Revisar y aprobar | Coordinar arquitectura, estructura, MEP, incendios y permisos |
| Fabricación | Producir según el alcance aprobado y completar controles internos | Aprobar cambios e hitos de pago | Participar cuando se requiera revisión específica |
| Preparación del sitio | Proporcionar requisitos de interfaces del equipo | Organizar accesos, obra local, servicios y almacenamiento | Diseñar, ejecutar y aprobar la obra local |
| Instalación y entrega | Aportar el apoyo de instalación y los documentos acordados | Coordinar el equipo local y las operaciones | Inspeccionar o aprobar según los requisitos locales |
Como mínimo: información precisa del sitio, una persona responsable de decisiones, orientación presupuestaria, aprobaciones oportunas, contactos profesionales locales, requisitos locales, confirmación de preparación del sitio y un registro claro de cambios. Un proceso integral avanza más rápido cuando las decisiones y responsabilidades son visibles.
Consulte los casos prácticos seleccionados para ver ejemplos de objetivos y soluciones de proyecto, y Descargas para obtener recursos de empresa y producto.
No. El alcance exacto debe acordarse. Los permisos locales, la obra de edificación, la ingeniería, la revisión de incendios, las inspecciones y las aprobaciones de las autoridades suelen requerir al cliente y a profesionales locales autorizados.
La fabricación debe comenzar después de aprobar el alcance pertinente, los planos, los acabados, las interfaces, las condiciones comerciales y las reglas de cambio.
Puede ser posible realizar un trabajo inicial de viabilidad o concepto, pero deben definirse su objetivo, supuestos, entregables y límite de honorarios. Es distinto de un paquete de proyecto ejecutable.
La información incompleta del sitio, las aprobaciones tardías, las responsabilidades locales poco claras, los cambios no controlados, los sitios no preparados y los requisitos de inspección o documentación ausentes son causas habituales.
El equipo del proyecto debe comprobar la finalización de la instalación, las correcciones pendientes, la información de producto y operación, los requisitos locales de inspección, la preparación del personal y los documentos de entrega acordados.
